Projektmanagement in technischen Bereichen

Projektmanagement in technischen Bereichen

Projektmanagement ist heute ein entscheidender Erfolgsfaktor im Maschinenbau, Anlagenbau und in der Automatisierungstechnik. Moderne technische Projekte bestehen nicht mehr nur aus der Konstruktion einzelner Bauteile, sondern verbinden Mechanik, Elektrik, Steuerungstechnik, Software, Simulation, Fertigung, Einkauf, Montage und Inbetriebnahme zu einem komplexen Gesamtsystem.

Je höher die technische Komplexität eines Projekts ist, desto wichtiger wird eine professionelle Projektleitung. Sie sorgt dafür, dass Termine, Kosten, Qualität und technische Anforderungen gleichzeitig eingehalten werden.

Was ist Projektmanagement?

Projektmanagement umfasst die Planung, Steuerung, Überwachung und erfolgreiche Umsetzung eines zeitlich begrenzten Vorhabens mit einem klar definierten Ziel.

Ein technisches Projekt beginnt meist mit einer Idee oder einer Aufgabenstellung und endet erst mit der erfolgreichen Inbetriebnahme, Abnahme oder Übergabe der fertigen Maschine oder Anlage.

Der Projektleiter koordiniert dabei sämtliche Beteiligten und sorgt dafür, dass aus vielen einzelnen Arbeitsschritten ein funktionierendes Gesamtsystem entsteht.

Dabei müssen häufig zahlreiche Fachbereiche gleichzeitig zusammenarbeiten:

  • Konstruktion
  • Berechnung und Simulation
  • Elektrotechnik
  • SPS-Programmierung
  • Robotik
  • Softwareentwicklung
  • Einkauf
  • Fertigung
  • Montage
  • Qualitätssicherung
  • Lieferanten
  • Kunde

Projektmanagement bedeutet deshalb weit mehr als Terminplanung. Es verbindet technische, organisatorische und wirtschaftliche Anforderungen zu einem erfolgreichen Gesamtprojekt.

Welche Aufgaben löst das Projektmanagement?

Die Aufgaben eines Projektleiters beginnen lange vor dem eigentlichen Projektstart und enden oft erst nach der erfolgreichen Inbetriebnahme.

Zu den wichtigsten Aufgaben gehören:

  • Definition von Projektzielen
  • Erstellung von Lasten- und Pflichtenheften
  • Terminplanung
  • Ressourcenplanung
  • Kostenplanung
  • Budgetüberwachung
  • Koordination interner und externer Teams
  • Steuerung von Lieferanten
  • Risikomanagement
  • Änderungsmanagement
  • Qualitätsmanagement
  • Dokumentation
  • Kommunikation mit Kunden
  • Organisation von Abnahmen
  • Unterstützung der Inbetriebnahme

Ein professionelles Projektmanagement erkennt Probleme möglichst früh und verhindert, dass kleine Schwierigkeiten später hohe Kosten verursachen.

Ziele eines erfolgreichen Projektmanagements

Ein erfolgreiches Projekt wird nicht allein daran gemessen, dass es technisch funktioniert.

Ebenso wichtig sind:

  • Einhaltung des Budgets
  • Einhaltung der Termine
  • Erfüllung aller technischen Anforderungen
  • Hohe Produktqualität
  • Wirtschaftlichkeit
  • Wartungsfreundlichkeit
  • Dokumentationsqualität
  • Kundenzufriedenheit

Erst wenn alle diese Faktoren zusammen erfüllt werden, kann ein Projekt als erfolgreich betrachtet werden.

Aktuelle Herausforderungen im technischen Projektmanagement

Technische Projekte werden heute immer anspruchsvoller.

Früher bestand eine Maschine häufig überwiegend aus mechanischen Komponenten. Heute umfasst sie zusätzlich Sensorik, SPS-Steuerungen, Servoantriebe, Robotik, Vision-Systeme, Cloud-Anbindungen, Sicherheitsfunktionen und digitale Dokumentation.

Dadurch steigen sowohl die technische Komplexität als auch der Koordinationsaufwand erheblich.

Steigende Systemkomplexität

Moderne Maschinen bestehen aus zahlreichen miteinander vernetzten Systemen.

Eine kleine Änderung an einer Baugruppe kann Auswirkungen auf Mechanik, Elektrik, Software, Prozessführung und Sicherheit haben.

Kürzere Entwicklungszeiten

Kunden erwarten immer kürzere Lieferzeiten. Gleichzeitig steigen die Anforderungen an Funktion, Qualität, Verfügbarkeit und Individualisierung.

Dadurch müssen Entwicklungsschritte teilweise parallel durchgeführt werden, obwohl noch nicht alle technischen Details abschliessend geklärt sind.

Fachkräftemangel

Viele Unternehmen finden nur schwer erfahrene Konstrukteure, SPS-Programmierer, Berechnungsingenieure oder Inbetriebnahmefachleute.

Dadurch wird die optimale Ressourcenplanung zunehmend schwieriger. Gleichzeitig besteht die Gefahr, dass kritisches Fachwissen nur bei einzelnen Personen vorhanden ist.

Internationale Lieferketten

Komponenten stammen häufig aus unterschiedlichen Ländern. Lieferverzögerungen, Transportprobleme, Qualitätsabweichungen oder kurzfristige Produktabkündigungen können den gesamten Projektablauf beeinflussen.

Änderungsmanagement

Kundenwünsche ändern sich während der Projektlaufzeit häufig. Auch neue technische Erkenntnisse, Sicherheitsanforderungen oder Lieferprobleme können Änderungen notwendig machen.

Ein professionelles Änderungsmanagement verhindert, dass solche Anpassungen unkontrolliert zu Terminverschiebungen, Mehrkosten oder Qualitätsproblemen führen.

Digitalisierung

Digitale Zwillinge, CAD-Modelle, Simulationen, virtuelle Inbetriebnahmen, ERP-Systeme sowie PDM- und PLM-Systeme erzeugen grosse Datenmengen.

Diese Informationen müssen aktuell, konsistent, nachvollziehbar versioniert und für alle Projektbeteiligten verfügbar sein.

Besonderheiten des Projektmanagements im Maschinenbau

Das Projektmanagement im Maschinenbau unterscheidet sich deutlich von vielen anderen Branchen.

Während Änderungen bei reinen Softwareprojekten häufig kurzfristig implementiert werden können, haben Änderungen an mechanischen Konstruktionen oft weitreichende Folgen.

Bereits gefertigte Bauteile müssen möglicherweise neu hergestellt werden. Werkzeuge müssen angepasst, Kaufteile neu bestellt und Montageabläufe verändert werden. Zusätzlich können neue Berechnungen, Sicherheitsbewertungen oder Freigaben erforderlich werden.

Aus diesem Grund spielt die frühe technische Planung eine besonders wichtige Rolle.

Ein weiterer Unterschied besteht darin, dass viele Arbeitsschritte voneinander abhängig sind. Erst wenn die Konstruktion ausreichend fortgeschritten ist, können Fertigungszeichnungen erstellt und Komponenten verbindlich bestellt werden.

Danach folgen Materialbeschaffung, Fertigung, Montage, Verdrahtung, Programmierung und schliesslich die Inbetriebnahme.

Verzögerungen in einer Phase wirken sich daher oft auf sämtliche nachfolgenden Arbeitsschritte aus.

Projektmanagement-Methoden in technischen Projekten

Für die Planung und Umsetzung technischer Projekte stehen unterschiedliche Projektmanagement-Methoden zur Verfügung. Welche Methode geeignet ist, hängt unter anderem von der technischen Komplexität, dem Innovationsgrad, der Projektgrösse, den gesetzlichen Anforderungen und der Veränderlichkeit der Aufgabenstellung ab.

Klassisches Projektmanagement

Beim klassischen Projektmanagement wird das Projekt möglichst vollständig im Voraus geplant. Ziele, Termine, Kosten, Verantwortlichkeiten und Arbeitspakete werden vor Projektbeginn festgelegt.

Die Umsetzung erfolgt anschliessend schrittweise entlang eines definierten Projektplans. Häufig werden die einzelnen Phasen nacheinander durchgeführt.

Diese Methode eignet sich besonders für Projekte, bei denen die technischen Anforderungen weitgehend bekannt sind und sich während der Umsetzung nur begrenzt verändern.

Im Maschinen- und Anlagenbau wird das klassische Projektmanagement häufig bei Ersatzanlagen, standardisierten Produktionsmaschinen, Umbauten oder klar definierten Kundenprojekten eingesetzt.

Agiles Projektmanagement

Agile Methoden teilen ein Projekt in kurze Entwicklungs- und Abstimmungszyklen auf. Zwischenergebnisse werden regelmässig überprüft und bei Bedarf angepasst.

Dadurch können neue Erkenntnisse, veränderte Kundenanforderungen oder technische Probleme frühzeitig berücksichtigt werden.

Im reinen Maschinenbau ist eine vollständig agile Vorgehensweise aufgrund langer Beschaffungs-, Fertigungs- und Montagezeiten nur eingeschränkt möglich.

In der Softwareentwicklung, SPS-Programmierung, Visualisierung, Robotik oder bei digitalen Funktionen kann sie jedoch erhebliche Vorteile bieten.

Hybrides Projektmanagement

Das hybride Projektmanagement verbindet klassische und agile Methoden.

Mechanische Konstruktion, Beschaffung, Fertigung und Montage werden häufig klassisch geplant, während Software, Steuerungstechnik und digitale Funktionen in iterativen Entwicklungsschritten umgesetzt werden.

Diese Kombination ist für moderne Maschinen- und Anlagenbauprojekte besonders geeignet, weil sie feste technische Abhängigkeiten berücksichtigt und gleichzeitig genügend Flexibilität für Änderungen bietet.

Stage-Gate-Modell

Beim Stage-Gate-Modell wird das Projekt in mehrere Entwicklungsphasen unterteilt. Zwischen den einzelnen Phasen befinden sich definierte Entscheidungspunkte, sogenannte Gates.

An jedem Gate wird geprüft, ob die technischen, wirtschaftlichen und organisatorischen Voraussetzungen für die nächste Projektphase erfüllt sind.

Typische Entscheidungskriterien sind:

  • technische Machbarkeit
  • Vollständigkeit der Anforderungen
  • Erreichbarkeit der Projektziele
  • verfügbares Budget
  • Bewertung von Risiken und offenen Punkten
  • Freigabe durch den Kunden oder die Projektleitung

Das Stage-Gate-Modell verhindert, dass Projekte trotz ungeklärter technischer Fragen oder fehlender Freigaben unkontrolliert weitergeführt werden.

V-Modell

Das V-Modell stellt Entwicklungs- und Prüfphasen systematisch gegenüber. Für jede Anforderungs- und Entwicklungsebene wird bereits frühzeitig festgelegt, wie das spätere Ergebnis geprüft und abgenommen wird.

Auf die Definition der Gesamtanforderungen folgt beispielsweise die Systemabnahme. Auf die Auslegung einzelner Baugruppen folgen entsprechende Funktions- und Integrationstests.

Das V-Modell ist insbesondere bei sicherheitsrelevanten Maschinen, komplexen Automatisierungssystemen und Projekten mit hohen Dokumentations- und Nachweisanforderungen sinnvoll.

Projektphasen im Maschinen- und Anlagenbau

Technische Projekte durchlaufen in der Regel mehrere aufeinander aufbauende Phasen. Eine saubere Definition der Übergänge und Verantwortlichkeiten ist entscheidend, weil Fehler oder Verzögerungen in einer frühen Phase erhebliche Auswirkungen auf die nachfolgenden Arbeitsschritte haben können.

Anfrage und Aufgabenklärung

Am Anfang steht die Anfrage des Kunden. In dieser Phase werden die Ausgangssituation, die gewünschte Funktion, die Produktionsleistung, die verfügbaren Platzverhältnisse, Schnittstellen, Sicherheitsanforderungen und wirtschaftlichen Ziele erfasst.

Unvollständige oder missverständliche Anforderungen gehören zu den häufigsten Ursachen späterer Projektprobleme. Deshalb sollten offene Punkte bereits vor der Angebotserstellung möglichst präzise geklärt werden.

Konzeptentwicklung

In der Konzeptphase werden technische Lösungsvarianten entwickelt und miteinander verglichen.

Dabei werden unter anderem Funktionsprinzipien, Maschinenaufbau, Automatisierungsgrad, Materialfluss, Antriebe, Sicherheit, Wartbarkeit und voraussichtliche Kosten bewertet.

Das Ergebnis ist ein technisch und wirtschaftlich begründetes Maschinen- oder Anlagenkonzept.

Konstruktion und Engineering

Nach der Konzeptfreigabe beginnt die detaillierte Ausarbeitung.

Dazu gehören:

  • mechanische Konstruktion
  • technische Berechnungen
  • Auslegung von Antrieben und Komponenten
  • Elektroplanung
  • Sicherheitskonzept
  • SPS- und Softwarekonzept
  • Erstellung von Fertigungszeichnungen
  • Erstellung von Stücklisten
  • technische Dokumentation

Änderungen in dieser Phase sind meist noch wesentlich kostengünstiger als Anpassungen nach Beginn der Fertigung.

Beschaffung und Fertigung

Nach der Freigabe der Konstruktion werden Kaufteile bestellt und Fertigungsteile hergestellt.

Die Projektleitung überwacht Liefertermine, Qualität, Kosten und die technische Übereinstimmung mit den Spezifikationen.

Besondere Aufmerksamkeit benötigen Komponenten mit langen Lieferzeiten, beispielsweise Servoantriebe, Spezialgetriebe, Roboter, Sicherheitstechnik oder kundenspezifische Fertigungsteile.

Montage

Während der Montage werden Bauteile, Baugruppen, Elektrik, Pneumatik und Steuerung zu einem Gesamtsystem verbunden.

In dieser Phase zeigt sich, ob Konstruktion, Fertigung und Beschaffung ausreichend aufeinander abgestimmt wurden.

Montageprobleme entstehen häufig durch fehlende Zugänglichkeit, unklare Zeichnungen, Massabweichungen, fehlende Bauteile oder nicht berücksichtigte Schnittstellen.

Inbetriebnahme

Bei der Inbetriebnahme werden Mechanik, Elektrik, Steuerung und Software schrittweise geprüft.

Zuerst erfolgen Einzeltests, danach Funktionsprüfungen der Baugruppen und schliesslich Tests des gesamten Produktionsprozesses.

Die Inbetriebnahme ist keine isolierte Schlussphase. Sie macht häufig Planungs- und Schnittstellenfehler sichtbar, die bereits während der Konstruktion oder Softwareentwicklung entstanden sind.

Abnahme

Bei der Abnahme wird überprüft, ob die vereinbarten Anforderungen erfüllt sind.

Dazu gehören beispielsweise:

  • Produktionsleistung
  • Genauigkeit
  • Taktzeit
  • Sicherheit
  • Verfügbarkeit
  • Produktqualität
  • vollständige Dokumentation

Abnahmekriterien sollten bereits zu Beginn des Projekts eindeutig definiert werden. Andernfalls können unterschiedliche Erwartungen zwischen Auftraggeber und Auftragnehmer entstehen.

Service und Optimierung

Nach der Auslieferung folgen häufig Produktionsbegleitung, Wartung, Ersatzteilversorgung, Schulung und weitere Optimierungen.

Erkenntnisse aus dem laufenden Betrieb sollten dokumentiert und für zukünftige Projekte genutzt werden.

Typische Projektrisiken mit Praxisbeispielen

Risikomanagement ist ein zentraler Bestandteil des technischen Projektmanagements.

Risiken sollten nicht erst behandelt werden, wenn sie bereits zu einem Problem geworden sind. Sie müssen frühzeitig erkannt, bewertet und mit geeigneten Massnahmen reduziert werden.

Unklare oder sich ändernde Anforderungen

Ein Kunde fordert beispielsweise während der Konstruktion zusätzliche Produktformate oder eine höhere Produktionsleistung.

Dadurch können stärkere Antriebe, grössere Baugruppen, neue Sensoren oder eine veränderte Steuerungslogik erforderlich werden.

Ohne geregeltes Änderungsmanagement entstehen zusätzliche Kosten und Terminverschiebungen, deren Ursache später nur schwer nachvollziehbar ist.

Unterschätzte technische Komplexität

Eine vermeintlich einfache Zuführ- oder Positionieraufgabe kann sich bei unterschiedlichen Produktgeometrien, hohen Taktzahlen oder empfindlichen Werkstoffen als technisch anspruchsvoll erweisen.

Ein erfahrener Projektleiter plant deshalb rechtzeitig Versuche, Simulationen oder Prototypen ein.

Lieferverzögerungen

Wird ein Spezialantrieb oder eine elektronische Komponente verspätet geliefert, können sich Montage und Inbetriebnahme des gesamten Systems verschieben.

Besonders kritisch sind Bauteile, die konstruktiv nicht kurzfristig durch Alternativprodukte ersetzt werden können.

Schnittstellenprobleme

Mechanik, Elektrik und Software können jeweils für sich korrekt ausgeführt sein und trotzdem im Gesamtsystem nicht funktionieren.

Typische Beispiele sind nicht abgestimmte Sensorsignale, unzureichende Einbauräume, unterschiedliche Koordinatensysteme oder abweichende Annahmen über Bewegungs- und Prozessabläufe.

Fehlende Testmöglichkeiten

Wenn reale Produkte, Materialien oder Prozessbedingungen erst bei der Endabnahme zur Verfügung stehen, bleiben wichtige technische Risiken lange unentdeckt.

Versuche mit realistischen Testteilen, Prototypen oder virtuellen Modellen sollten deshalb möglichst früh eingeplant werden.

Unzureichende Dokumentation

Fehlende Änderungsprotokolle, nicht aktualisierte Zeichnungen oder unklare Softwarestände erschweren Fehlersuche, Abnahme, Wartung und spätere Umbauten.

Fehlende Ressourcen

Wenn wichtige Fachpersonen gleichzeitig in mehreren Projekten eingesetzt werden, können Engpässe entstehen.

Besonders kritisch ist dies bei spezialisierten Aufgaben, die nur von einzelnen Mitarbeitenden oder externen Fachkräften ausgeführt werden können.

Kennzahlen im technischen Projektmanagement

Kennzahlen, auch Key Performance Indicators oder KPIs genannt, machen den Projektstatus messbar.

Sie ersetzen keine technische Bewertung, helfen aber dabei, Abweichungen frühzeitig zu erkennen und Entscheidungen auf eine nachvollziehbare Grundlage zu stellen.

Kosten

Die aktuellen Projektkosten werden mit dem freigegebenen Budget verglichen.

Dabei sollten nicht nur bereits verbuchte Kosten, sondern auch offene Bestellungen, erwartete Zusatzaufwendungen und mögliche Nacharbeiten berücksichtigt werden.

Termine

Geplante und tatsächliche Termine werden regelmässig verglichen.

Besonders wichtig ist die Überwachung des kritischen Pfads, weil Verzögerungen bei kritischen Arbeitspaketen den Gesamttermin direkt beeinflussen.

Meilensteine

Meilensteine markieren wichtige Projektpunkte wie Konzeptfreigabe, Konstruktionsabschluss, Fertigungsfreigabe, Montagebeginn, Inbetriebnahme oder Kundenabnahme.

Ein Meilenstein sollte nur dann als erreicht gelten, wenn die zuvor definierten Kriterien vollständig erfüllt sind.

Earned Value

Die Earned-Value-Analyse verbindet Kosten, Zeit und tatsächlich erbrachte Projektleistung.

Sie zeigt nicht nur, wie viel Geld bereits ausgegeben wurde, sondern auch, ob der entsprechende Leistungsfortschritt erreicht wurde.

Diese Methode kann bei grösseren Projekten helfen, Kosten- und Terminabweichungen frühzeitig zu erkennen.

Overall Equipment Effectiveness

Die Overall Equipment Effectiveness, kurz OEE, bewertet die tatsächliche Gesamtanlageneffektivität anhand von Verfügbarkeit, Leistung und Qualitätsrate.

Bei Maschinen- und Anlagenprojekten eignet sich die OEE insbesondere zur Bewertung, ob eine neue oder modernisierte Anlage im realen Produktionsbetrieb die erwartete Leistung erreicht.

Change Requests

Die Anzahl und Auswirkung von Änderungsanträgen liefern wichtige Hinweise auf die Qualität der ursprünglichen Aufgabenklärung und die Stabilität des Projektumfangs.

Neben der reinen Anzahl sollten auch die Auswirkungen auf Kosten, Termine, Konstruktion, Software, Sicherheit und Dokumentation erfasst werden.

Qualitätskennzahlen

Je nach Projekt können auch Ausschussrate, Nacharbeitsaufwand, Anzahl technischer Abweichungen, Fehler pro Baugruppe oder offene Mängel als Kennzahlen verwendet werden.

Normen, Standards und etablierte Projektmanagement-Systeme

Normen, Richtlinien und Projektmanagement-Systeme schaffen eine gemeinsame methodische Grundlage.

Sie unterstützen Unternehmen dabei, Verantwortlichkeiten, Abläufe, Dokumentation und Entscheidungsprozesse einheitlich zu gestalten.

PMI

Das Project Management Institute beschreibt international verbreitete Methoden, Wissensgebiete und Prozesse für das Projektmanagement.

Die Ansätze können an unterschiedliche Branchen, Projektgrössen und Projektarten angepasst werden.

IPMA

Die International Project Management Association legt einen starken Schwerpunkt auf die Kompetenz von Projektleitern.

Neben methodischem Wissen werden auch persönliche, soziale und kontextbezogene Fähigkeiten berücksichtigt.

PRINCE2

PRINCE2 ist eine prozessorientierte Projektmanagement-Methode mit klar definierten Rollen, Verantwortlichkeiten, Entscheidungswegen und Projektphasen.

Die Methode legt besonderen Wert auf die wirtschaftliche Rechtfertigung eines Projekts sowie auf klar geregelte Steuerungs- und Freigabeprozesse.

ISO 21502

Die ISO 21502 enthält Leitlinien für das Projektmanagement und kann unabhängig von Branche, Projektgrösse oder verwendeter Methode angewendet werden.

VDI-Richtlinien

VDI-Richtlinien behandeln zahlreiche technische und organisatorische Themen im Maschinenbau, Anlagenbau, in der Produktentwicklung und im technischen Projektmanagement.

Welche Richtlinien relevant sind, hängt vom jeweiligen Projekt ab.

Neben allgemeinen Projektmanagement-Methoden müssen deshalb immer auch produktspezifische Normen, Sicherheitsvorschriften und gesetzliche Anforderungen berücksichtigt werden.

Warum technisches Verständnis für Projektleiter entscheidend ist

Ein Projektleiter muss nicht jede Konstruktion selbst erstellen oder jede SPS programmieren.

Er sollte jedoch die technischen Zusammenhänge verstehen.

Nur so kann er:

  • technische Risiken erkennen

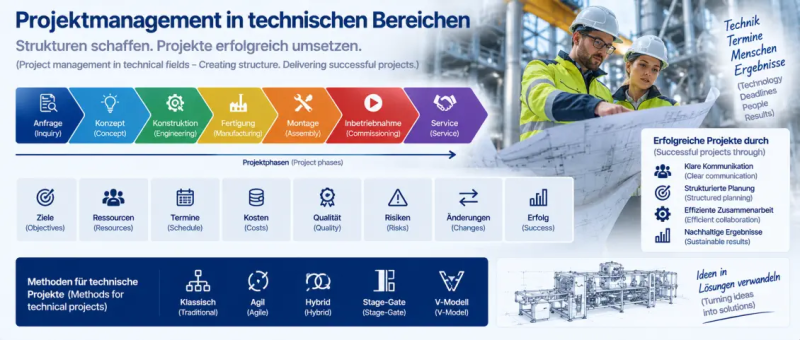

  • realistische Termine bewerten
  • Aufwand richtig einschätzen
  • technische Abhängigkeiten verstehen
  • Prioritäten setzen
  • fundierte Entscheidungen treffen
  • Konflikte zwischen Fachabteilungen lösen
  • Kunden technisch kompetent beraten
  • Änderungen hinsichtlich ihrer Folgen beurteilen

Fehlt dieses technische Verständnis, entstehen häufig Missverständnisse zwischen Management und Engineering.

Entscheidungen werden dann überwiegend auf organisatorischer oder kaufmännischer statt auf technischer Grundlage getroffen.

Die Folgen können gravierend sein.

Welche Probleme entstehen ohne technische Erfahrung?

In vielen Unternehmen übernehmen Projektleiter hauptsächlich organisatorische Aufgaben.

Fehlt dabei das notwendige technische Fachwissen, können verschiedene Probleme auftreten.

Unrealistische Terminplanung

Wer Entwicklungsprozesse nicht kennt, unterschätzt häufig den tatsächlichen Aufwand.

Dadurch entstehen Termine, die praktisch nicht eingehalten werden können.

Fehlende Risikobewertung

Technische Risiken bleiben unerkannt oder werden zu spät bewertet.

Probleme werden dann erst sichtbar, wenn bereits hohe Kosten entstanden sind oder die Inbetriebnahme begonnen hat.

Falsche Prioritäten

Nicht jede Verzögerung ist gleich kritisch.

Ein technisch erfahrener Projektleiter erkennt, welche Arbeitsschritte den Projektfortschritt tatsächlich beeinflussen und welche Aufgaben zeitlich verschoben werden können.

Kommunikationsprobleme

Ingenieure, Konstrukteure, Elektrotechniker und Softwareentwickler verwenden eine präzise technische Fachsprache.

Kann der Projektleiter diese Zusammenhänge nicht nachvollziehen, entstehen Missverständnisse und unnötige Abstimmungsschleifen.

Fehlerhafte Entscheidungen

Technische Entscheidungen lassen sich selten allein anhand von Terminplänen, Kostenübersichten oder Tabellen treffen.

Oft müssen Fertigung, Montage, Wartung, Sicherheit, Normen, Bedienbarkeit und spätere Erweiterungsmöglichkeiten gleichzeitig berücksichtigt werden.

Unterschätzte Folgen von Änderungen

Eine scheinbar kleine Änderung kann Auswirkungen auf mehrere Baugruppen, die Steuerungssoftware, die Sicherheitstechnik, die Dokumentation und die Abnahme haben.

Ohne technisches Verständnis werden diese Abhängigkeiten häufig zu spät erkannt.

Anforderungen an einen Projektleiter

Ein erfolgreicher Projektleiter vereint technische Kompetenz mit organisatorischen, methodischen und sozialen Fähigkeiten.

Technische Kompetenz

  • Maschinenbau
  • Konstruktion
  • Fertigungstechnik
  • Automatisierung
  • Elektrotechnik
  • Softwareverständnis
  • Produktionsprozesse
  • technische Berechnungen
  • Normen und Maschinensicherheit

Methodische Kompetenz

  • Projektplanung
  • Ressourcenmanagement
  • Terminplanung
  • Kostenkontrolle
  • Risikomanagement
  • Qualitätsmanagement
  • Änderungsmanagement
  • Dokumentation
  • Projektcontrolling

Soziale Kompetenz

  • Kommunikation
  • Moderation
  • Konfliktlösung
  • Verhandlungsgeschick
  • Kundenorientierung
  • Teamführung
  • interdisziplinäre Zusammenarbeit

Persönliche Eigenschaften

  • Verantwortungsbewusstsein
  • Entscheidungsfähigkeit
  • Belastbarkeit
  • analytisches Denken
  • strukturiertes Arbeiten
  • Flexibilität
  • Zuverlässigkeit
  • Fähigkeit zur Priorisierung

Moderne Werkzeuge im Projektmanagement

Heute unterstützen zahlreiche digitale Werkzeuge die Projektleitung.

Dazu gehören unter anderem:

  • CAD-Systeme
  • PDM- und PLM-Systeme
  • ERP-Systeme
  • Projektmanagement-Software
  • digitale Dokumentation
  • Simulationen
  • Digitale Zwillinge
  • Versionsverwaltung
  • Kollaborationsplattformen
  • KI-gestützte Analysewerkzeuge

Diese Systeme liefern wertvolle Informationen und unterstützen Planung, Kommunikation und Dokumentation.

Sie ersetzen jedoch nicht die Erfahrung eines technisch versierten Projektleiters.

Künstliche Intelligenz im Projektmanagement

Künstliche Intelligenz kann technische Projektleiter bei der Auswertung grosser Datenmengen, bei Prognosen und bei wiederkehrenden administrativen Aufgaben unterstützen.

Sie ersetzt jedoch weder technische Fachkenntnis noch Verantwortung und Entscheidungsfähigkeit.

Risikoanalyse

KI-Systeme können Projektdaten, Fehlerberichte, Änderungsprotokolle und Erfahrungen aus früheren Projekten analysieren.

Dadurch lassen sich typische Risikomuster oder auffällige Abweichungen früher erkennen.

Die Qualität der Ergebnisse hängt jedoch stark von der Vollständigkeit und Zuverlässigkeit der verwendeten Daten ab.

Terminprognosen

Auf Grundlage früherer Projekte, aktueller Fortschrittsdaten und bekannter Abhängigkeiten können KI-gestützte Werkzeuge mögliche Terminverzögerungen prognostizieren.

Solche Prognosen sind besonders hilfreich, wenn zahlreiche Arbeitspakete, Lieferanten und technische Abhängigkeiten gleichzeitig überwacht werden müssen.

Dokumentenauswertung

Technische Spezifikationen, Sitzungsprotokolle, Angebote, Änderungsanträge und Prüfberichte enthalten grosse Mengen relevanter Informationen.

KI kann dabei helfen, Anforderungen zu strukturieren, Widersprüche zu erkennen oder offene Punkte zusammenzufassen.

Technische und rechtlich relevante Inhalte müssen dennoch durch qualifizierte Fachpersonen geprüft werden.

Ressourcenplanung

KI kann Auslastung, Qualifikationen, Verfügbarkeit und Projektprioritäten analysieren und daraus Vorschläge für die Ressourcenplanung ableiten.

Dabei müssen neben rechnerischer Verfügbarkeit auch praktische Faktoren wie Erfahrung, Einarbeitungszeit, Teamzusammenarbeit und projektspezifisches Fachwissen berücksichtigt werden.

Automatisierung administrativer Aufgaben

KI kann Protokolle zusammenfassen, Aufgabenlisten erstellen, Dokumente klassifizieren oder Projektberichte vorbereiten.

Dadurch können Projektleiter mehr Zeit für technische Entscheidungen, Koordination und Kommunikation gewinnen.

Grenzen des KI-Einsatzes

KI-Systeme können auf unvollständigen oder fehlerhaften Daten basieren und technisch plausible, aber sachlich falsche Ergebnisse erzeugen.

Deshalb dürfen Entscheidungen mit Auswirkungen auf Sicherheit, Funktion, Kosten oder Termine nicht ungeprüft übernommen werden.

Die Verantwortung bleibt beim Projektleiter und den beteiligten Fachpersonen.

Kommunikation als Erfolgsfaktor

Viele Projektprobleme entstehen nicht allein durch technische Fehler, sondern durch unzureichende Kommunikation.

Eine professionelle Projektleitung sorgt dafür, dass alle Beteiligten jederzeit über den aktuellen Projektstand, offene Punkte, Änderungen und Risiken informiert sind.

Regelmässige Projektbesprechungen, transparente Entscheidungen und eine nachvollziehbare Dokumentation schaffen Vertrauen und reduzieren Missverständnisse.

Wichtig ist dabei, dass Informationen nicht nur verteilt, sondern auch verstanden werden.

Technische, kaufmännische und organisatorische Beteiligte benötigen häufig unterschiedliche Darstellungen derselben Sachlage.

Projektmanagement als Schnittstelle zwischen Technik und Wirtschaft

Projektleiter bewegen sich täglich zwischen technischen Anforderungen und wirtschaftlichen Rahmenbedingungen.

Sie müssen Kundenwünsche mit Budget, Lieferterminen, Fertigungsmöglichkeiten und Qualitätsanforderungen in Einklang bringen.

Gerade im Sondermaschinenbau existiert häufig kein Standardprodukt. Jede Maschine oder Anlage wird individuell entwickelt.

Dadurch steigt die Bedeutung einer strukturierten Projektführung erheblich.

Eine technisch optimale Lösung ist nicht automatisch wirtschaftlich sinnvoll. Umgekehrt kann eine kostengünstige Lösung unzureichend sein, wenn sie die Anforderungen an Leistung, Sicherheit oder Verfügbarkeit nicht erfüllt.

Der Projektleiter muss deshalb technische und wirtschaftliche Folgen gemeinsam bewerten.

Praxisbeispiele aus dem Sondermaschinenbau

Im Sondermaschinenbau wird die Bedeutung eines technisch fundierten Projektmanagements besonders deutlich.

Jede Maschine wird für eine konkrete Aufgabe, ein bestimmtes Produkt oder einen kundenspezifischen Produktionsprozess entwickelt.

Erhöhung der Produktionsleistung

Eine bestehende Produktionslinie soll eine deutlich höhere Stückzahl pro Minute erreichen.

Eine reine Erhöhung der Antriebsgeschwindigkeit reicht in vielen Fällen nicht aus.

Der Projektleiter muss prüfen, welche Prozessschritte den Gesamttakt begrenzen. Möglicherweise sind Zuführung, Positionierung, Bearbeitung, Kontrolle, Verpackung oder Produkttransport unterschiedlich leistungsfähig.

Erforderlich sind deshalb eine Analyse des gesamten Materialflusses, eine Bewertung der Taktzeiten und eine koordinierte Anpassung von Mechanik, Steuerung und Prozessablauf.

Integration zusätzlicher Produktformate

Eine Maschine soll nachträglich weitere Produktgrössen verarbeiten.

Dies kann Änderungen an Führungen, Greifern, Werkzeugen, Sensorpositionen, Rezepturen und Bedienoberflächen erfordern.

Ein technisch erfahrener Projektleiter erkennt, dass eine Formatänderung nicht nur ein mechanisches Thema ist, sondern Auswirkungen auf zahlreiche Baugruppen und Funktionen haben kann.

Reduktion von Umrüstzeiten

Bei häufig wechselnden Produkten können lange Umrüstzeiten erhebliche Produktionsverluste verursachen.

Ziel eines Projekts kann deshalb sein, manuelle Einstellungen durch Schnellwechselsysteme, Skalen, Anschläge, automatische Achsen oder gespeicherte Rezepturen zu ersetzen.

Der Projekterfolg wird nicht nur an der technischen Funktion, sondern auch an der tatsächlich erreichten Umrüstzeit und Bedienerfreundlichkeit gemessen.

Modernisierung einer bestehenden Anlage

Bei der Modernisierung einer älteren Maschine müssen neue Komponenten mit vorhandenen Baugruppen verbunden werden.

Häufig fehlen vollständige Zeichnungen, aktuelle Schaltpläne oder zuverlässige Angaben zum tatsächlichen Zustand der Anlage.

Vor Beginn der Konstruktion sind deshalb eine Bestandsaufnahme, Vermessung, Funktionsanalyse und Risikobewertung erforderlich.

Automatisierung eines manuellen Prozesses

Ein bisher manueller Arbeitsschritt soll durch Roboter, Handhabungssysteme oder automatische Prüfstationen ersetzt werden.

Dabei müssen Produktvarianten, Toleranzen, Taktzeit, Zugänglichkeit, Sicherheit und Fehlerfälle berücksichtigt werden.

Eine technisch ungeeignete Automatisierung kann zwar im Versuch funktionieren, im realen Betrieb aber zu häufigen Störungen und hohen Stillstandszeiten führen.

Technische Abnahme einer Sondermaschine

Eine Maschine erfüllt möglicherweise die grundlegende Funktion, erreicht aber nicht die vereinbarte Leistung oder Verfügbarkeit.

Deshalb müssen Abnahmekriterien wie Taktzeit, Ausschussrate, Genauigkeit, Störungsfreiheit und Produktionsdauer eindeutig definiert und unter realistischen Bedingungen geprüft werden.

Koordination mehrerer Lieferanten

Bei grösseren Anlagen liefern verschiedene Unternehmen Mechanik, Fördertechnik, Steuerung, Robotik oder Sicherheitstechnik.

Auch wenn jede Einzellösung für sich funktioniert, können Probleme an den Schnittstellen entstehen.

Die Projektleitung muss deshalb Verantwortlichkeiten, technische Daten, Übergabepunkte und Testabläufe eindeutig festlegen.

Diese Beispiele zeigen, dass erfolgreiches Projektmanagement im Sondermaschinenbau eine enge Verbindung von Technik, Organisation und wirtschaftlicher Bewertung erfordert.

Fazit

Projektmanagement in technischen Bereichen ist weit mehr als Terminplanung, Budgetkontrolle und Sitzungsorganisation.

Es verbindet Anforderungen, Konstruktion, Fertigung, Automatisierung, Montage, Inbetriebnahme und Service zu einem koordinierten Gesamtprozess.

Je komplexer eine Maschine oder Anlage ist, desto wichtiger wird eine Projektleitung, die technische Zusammenhänge versteht, Risiken realistisch bewertet und Entscheidungen nachvollziehbar dokumentiert.

Methoden wie klassisches, agiles oder hybrides Projektmanagement, Stage-Gate und V-Modell schaffen eine strukturierte Grundlage.

Kennzahlen, Normen und digitale Werkzeuge unterstützen die Projektsteuerung. Künstliche Intelligenz kann zusätzliche Analysen und Prognosen liefern, ersetzt jedoch keine technische Erfahrung.

Fehlt dem Projektleiter das notwendige Verständnis für Konstruktion, Fertigung, Automatisierung und technische Abhängigkeiten, können unrealistische Planungen, Fehlentscheidungen, Terminüberschreitungen, Mehrkosten und Qualitätsprobleme entstehen.

Erfolgreiche technische Projekte entstehen dort, wo qualifizierte Fachpersonen, klare Prozesse und eine kompetente Projektleitung zusammenwirken.
